Quanto tempo leva para elaborar PCMSO, PGR e LTCAT: a ordem é da norma, e boa parte do relógio é da empresa.

Não existe um número honesto de dias que sirva para qualquer empresa. Existe uma sequência que a norma impõe — primeiro os riscos, depois o programa médico e o laudo — e um punhado de fatores que alongam ou encurtam cada etapa. Separar o que depende de quem contrata do que é trabalho técnico é o que permite planejar sem surpresa.

1. A norma fixa marcos, não prazo de elaboração

Nenhum item da NR-01, da NR-07 ou da NR-09 diz em quantos dias um documento deve ficar pronto depois de contratado. O que as normas fixam são marcos — datas a partir das quais a falta do documento já é descumprimento. O mais conhecido está na NR-07:

NR-07, item 7.5.8, inciso I O exame clínico admissional deve “ser realizado antes que o empregado assuma suas atividades”.

Se o exame admissional precisa do PCMSO, e o PCMSO precisa do PGR, a conta se faz de trás para frente: o prazo de elaboração que importa é o que termina antes da primeira admissão. Esse cálculo está em quanto tempo leva para implantar o PCMSO numa empresa que acabou de abrir. Para quem já opera, o marco é outro — o da revisão:

NR-01, item 1.5.4.4.6 “A avaliação de riscos deve constituir um processo contínuo e ser revista a cada dois anos ou quando da ocorrência das seguintes situações:”

E há o marco da fiscalização. Notificada, a empresa recebe prazo para regularizar, e o item 28.1.4.1 da NR-28 limita esse prazo a “no máximo, 60 (sessenta) dias”, com a prorrogação que o item seguinte admite. Quem começa a contratar depois da notificação trabalha dentro desse relógio — ver o prazo do termo de notificação.

2. A ordem que a norma impõe

NR-07, item 7.5.1 “O PCMSO deve ser elaborado considerando os riscos ocupacionais identificados e classificados pelo PGR.”
Lei nº 8.213/1991, art. 58, §1º “A comprovação da efetiva exposição do segurado aos agentes nocivos será feita mediante formulário, na forma estabelecida pelo Instituto Nacional do Seguro Social - INSS, emitido pela empresa ou seu preposto, com base em laudo técnico de condições ambientais do trabalho expedido por médico do trabalho ou engenheiro de segurança do trabalho nos termos da legislação trabalhista.”

Daí sai a sequência. O PGR vem primeiro, porque é ele que identifica e classifica os riscos. O PCMSO vem depois, porque parte desses riscos. O LTCAT depende da avaliação das condições ambientais — e, quando o agente exige, de medição. As três etapas não se sobrepõem por inteiro: o médico pode organizar a estrutura do programa enquanto o inventário é concluído, mas não fecha a grade de exames sem ele.

3. O que depende da empresa

É aqui que a maior parte do calendário se decide, e é a parte que quem produz não controla.

Insumos completos

Descrição dos processos e atividades, lista de funções com efetivo, layout, produtos químicos em uso, PGR e laudos anteriores. O relógio da produção só começa, de fato, quando o último insumo chega. A lista do lado do PCMSO está em o que enviar para o médico elaborar o PCMSO.

Visita e acesso

O levantamento de campo depende de data livre na operação, de acompanhante que conheça o processo e de acesso às áreas e aos trabalhadores. Empresa com vários turnos precisa decidir qual turno será observado.

Medição em condição representativa

NR-09, item 9.4.2.1 “A avaliação quantitativa deve ser representativa da exposição ocupacional, abrangendo aspectos organizacionais e condições ambientais que envolvam o trabalhador no exercício das suas atividades.”

Medir ruído com a linha parada, ou poeira na semana de manutenção, produz número que não representa nada. A medição espera a operação normal. Em atividade sazonal, espera a safra — a própria NR-07 amarra os exames de indicador biológico dessas atividades ao período de execução:

NR-07, item 7.5.14 “Para as atividades realizadas de forma sazonal, a periodicidade dos exames constantes nos Quadros 1 e 2 do Anexo I desta NR pode ser anual, desde que realizada em concomitância com o período da execução da atividade.”

Quando a amostra vai para laboratório, como em agentes químicos, o tempo de análise também entra na conta. Se a medição é necessária ou não é decisão técnica prévia, pela análise preliminar do item 9.4.1 da NR-09 — ver avaliação ambiental: o que a NR-09 exige.

Resposta às inconsistências

NR-07, item 7.5.5 “O médico responsável pelo PCMSO, caso observe inconsistências no inventário de riscos da organização, deve reavaliá-las em conjunto com os responsáveis pelo PGR.”

Cada inconsistência é uma volta: o médico pergunta, quem elaborou o PGR responde, o inventário é corrigido. Quando o PGR é de outra empresa, a volta passa por um terceiro. É a etapa com maior variação de duração, e a mais comum.

4. O que é produção técnica

Com os insumos na mesa, o trabalho de quem elabora tem etapas conhecidas: leitura do material, levantamento de campo, consolidação do inventário, redação, conferência técnica e assinatura. O volume cresce com variáveis objetivas:

  • número de estabelecimentos — cada um com seu programa ou com divisão clara;
  • número de funções e de grupos de exposição — cada um com seus riscos e sua grade;
  • número de agentes que exigem descrição própria e, no LTCAT, conclusão própria;
  • atividades críticas, que pedem avaliação dirigida e aptidão consignada no ASO;
  • norma setorial aplicável, que acrescenta conteúdo ao programa.
DocumentoO que depende da empresaO que é produçãoO que mais alonga
PGRinsumos, visita, acesso aos trabalhadores, medição em operação normallevantamento, inventário, critérios de avaliação, plano de açãovários estabelecimentos; medição com laboratório
PCMSOPGR vigente, funções e efetivo, atividades críticas, históricoagravos, grade por função, critérios de condutainventário com lacuna que volta ao PGR (7.5.5)
LTCATacesso em condição representativa, histórico de alterações do ambienteavaliação, conclusão por agente e por funçãoatividade sazonal; agente que exige coleta e análise

5. Revisão também é etapa

O documento entregue passa por leitura de quem contrata. Função que mudou de nome, setor que fechou, máquina nova que ninguém mencionou: cada ajuste volta ao início da cadeia. Um ajuste no inventário pode mexer no PCMSO e no LTCAT. Por isso a revisão combinada, e quantas vezes ela acontece, entra no planejamento desde o começo.

6. Exemplo fictício: onde o calendário realmente foi

Exemplo fictício, criado para mostrar o mecanismo — não corresponde a cliente real.

Uma beneficiadora de grãos fictícia, com um armazém na cidade e uma unidade de recebimento no campo, contrata PGR, PCMSO e LTCAT de uma vez. A lista de funções chega na primeira semana; o layout do armazém, só depois de dois lembretes. A visita à cidade acontece logo. A da unidade de campo espera: o recebimento de grãos é sazonal, e medir poeira com as moegas paradas não representaria a exposição (NR-09, item 9.4.2.1).

Com o inventário da cidade pronto, o médico lê e devolve três perguntas pelo item 7.5.5: uma função da folha que não aparece no inventário, um produto de expurgo sem ficha e um ruído descrito sem nível. As respostas levam mais tempo que a redação do PCMSO inteiro. O LTCAT da unidade de campo só fecha depois da safra e do resultado do laboratório.

Ao final, a soma das etapas de produção técnica foi a menor parte do calendário. O que definiu a data de entrega foram três fatos da empresa: um insumo atrasado, uma operação sazonal e três perguntas sem resposta imediata. Nada disso era previsível antes de ver o material — e tudo isso podia ter sido antecipado na primeira conversa.

7. Como encurtar sem cortar etapa

  • mande o pacote completo de uma vez, e não em partes;
  • indique um interlocutor que responda pelo processo produtivo;
  • agende a visita num dia de operação normal, no turno de maior exposição;
  • informe desde o início se há atividade sazonal ou mudança prevista de layout;
  • entregue o contato de quem elaborou o PGR anterior, se ele não for o mesmo;
  • conte o prazo a partir do último insumo recebido, e não da assinatura do contrato.
O que não encurta

Elaborar o PCMSO antes do PGR, “para adiantar”, e ajustar depois. O item 7.5.1 não permite esse atalho, e o programa feito sem inventário é refeito quando o inventário chega — o tempo gasto na primeira versão se perde.

Posição da casa

Não damos prazo antes de ver os insumos. Um número dito antes disso é estimativa sobre documentos que ninguém leu, e costuma virar atraso na primeira inconsistência do inventário. O prazo que combinamos conta a partir do pacote completo, e as etapas que dependem da empresa — visita, medição, respostas ao 7.5.5 — ficam nomeadas na proposta, com quem responde por cada uma.

Quando o marco é o admissional de uma empresa nova ou o fim de um prazo de notificação, o que se faz é organizar a sequência a partir dessa data, sem pular etapa. É assim que planejamos a elaboração de PCMSO e a elaboração de LTCAT.

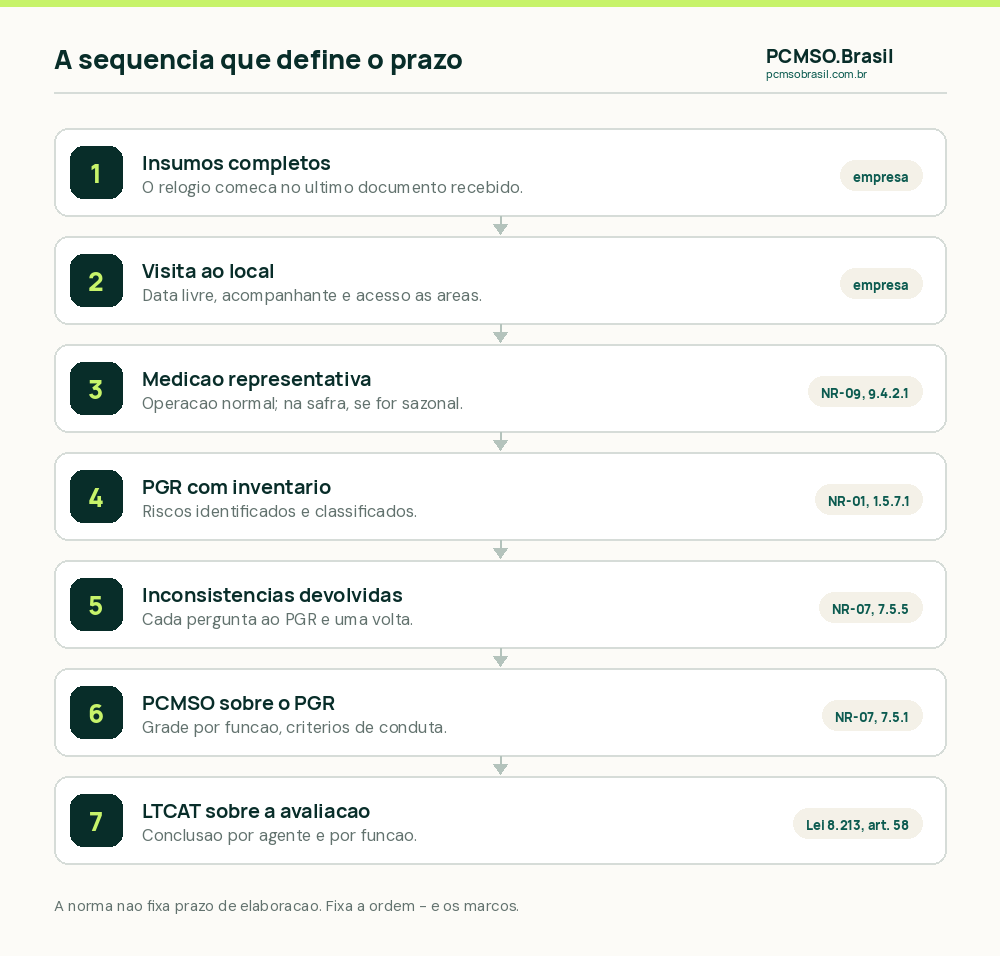

A sequência de elaboração dos documentos de SST: insumos da empresa, visita ao local, avaliação quantitativa quando necessária, PGR com inventário, reavaliação de inconsistências, PCMSO sobre o PGR e LTCAT sobre as avaliações
O tempo total é a soma de etapas em sequência. As que mais variam dependem da empresa, e não de quem escreve.

Perguntas frequentes

Existe prazo legal para elaborar o PCMSO depois de contratado?

Não. A NR-07 não fixa prazo de elaboração. Ela fixa marcos, como o exame admissional, que deve ser realizado antes que o empregado assuma suas atividades (item 7.5.8, inciso I). O PCMSO precisa estar pronto antes desse marco.

Dá para fazer o PCMSO e o PGR ao mesmo tempo?

Em parte. A estrutura pode ser preparada em paralelo, mas a grade de exames depende do inventário: o item 7.5.1 manda elaborar o PCMSO considerando os riscos identificados e classificados pelo PGR.

Por que o LTCAT costuma demorar mais?

Porque depende de avaliação das condições ambientais (Lei 8.213/1991, art. 58, §1º) e, quando o agente exige, de medição representativa da exposição (NR-09, item 9.4.2.1). Medição espera operação normal; em atividade sazonal, espera o período da atividade; e amostra de agente químico passa por laboratório.

O que mais atrasa a elaboração?

Insumo incompleto e inconsistência no inventário. O item 7.5.5 da NR-07 obriga o médico a reavaliar inconsistências em conjunto com os responsáveis pelo PGR, e cada volta depende de resposta de quem elaborou o documento de riscos.

Recebi notificação da fiscalização. Quanto tempo tenho?

O item 28.1.4.1 da NR-28 limita o prazo para cumprimento dos itens notificados a, no máximo, 60 dias, e o item 28.1.4.2 prevê pedido de prorrogação, por escrito, no prazo de 10 dias do recebimento da notificação. A elaboração precisa ser organizada dentro desse relógio.

Fontes

Toda afirmacao normativa deste texto foi conferida na fonte oficial, com o item citado.

  1. Ministério do Trabalho e Emprego · NR-07 — Programa de Controle Médico de Saúde Ocupacional (texto vigente) · itens 7.5.1, 7.5.5, 7.5.8 (inciso I) e 7.5.14 Acesso em 27/09/2026
  2. Ministério do Trabalho e Emprego · NR-01 — Disposições Gerais e Gerenciamento de Riscos Ocupacionais (texto vigente) · item 1.5.4.4.6 Acesso em 27/09/2026
  3. Ministério do Trabalho e Emprego · NR-09 — Avaliação e Controle das Exposições Ocupacionais a Agentes Físicos, Químicos e Biológicos (texto vigente) · itens 9.4.1 e 9.4.2.1 Acesso em 27/09/2026
  4. Ministério do Trabalho e Emprego · NR-28 — Fiscalização e Penalidades (texto vigente) · itens 28.1.4.1 e 28.1.4.2 Acesso em 27/09/2026
  5. Presidência da República — Planalto · Lei nº 8.213, de 24 de julho de 1991 — Planos de Benefícios da Previdência Social · art. 58, §1º Acesso em 27/09/2026

Continue por aqui
